Progres Proyek Portacamp PT Arthindo Utama

Periode Pelaporan: 1 Juli – 4 Agustus 2025

Update : 07 Juli 2025

Disusun oleh: Tim Berjaya Container (PT Mitra Bangun Sriwijaya Abadi)

PIC On-Site: Medi – 0813-6629-0500

Pengerjaan :

  1. Pabrikasi Container 40 Feet Office; 1 Room Office

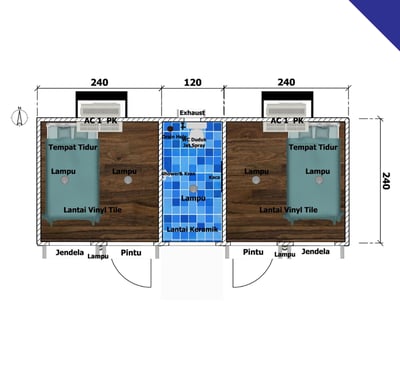

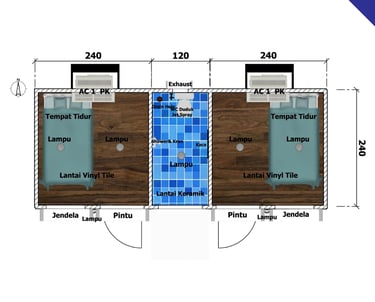

  2. Repair Container Portacamp 20 Feet; 2 Room, 1 Toilet Connecting

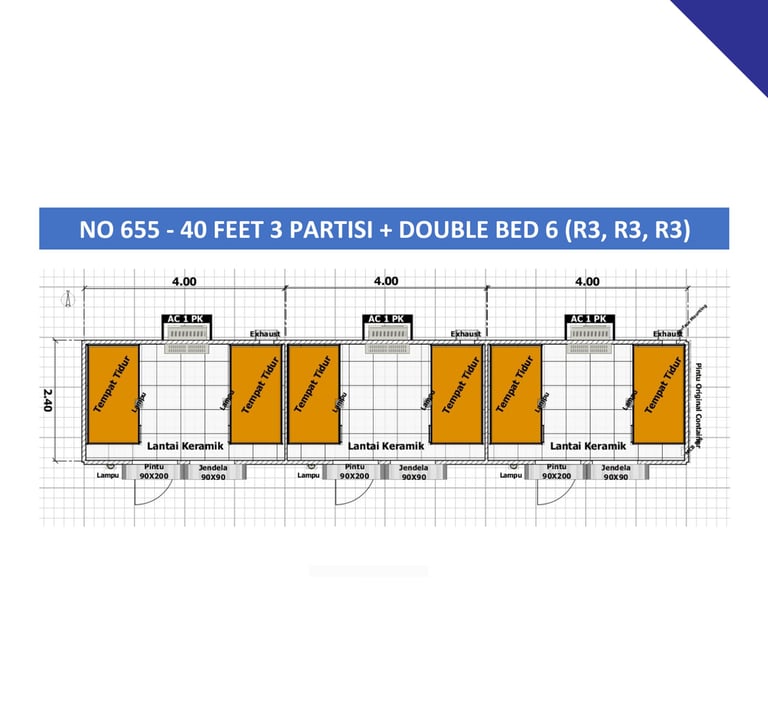

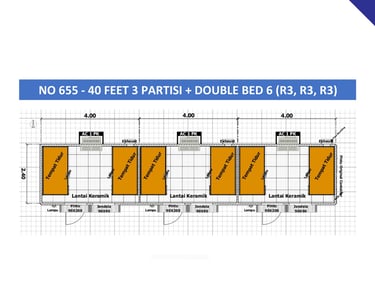

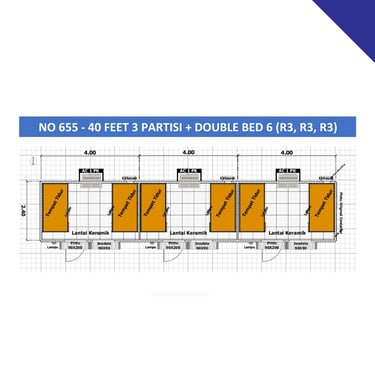

  3. Repair Container Portacamp 40 Feet; 3 Room

Laporan ini berisi detail progres pengerjaan proyek Portacamp yang mencakup repair unit existing dan fabrikasi unit baru. Proyek dimulai pada 1 Juli 2025 dengan target penyelesaian utama pada 31 Juli 2025, serta toleransi hingga awal minggu pertama Agustus apabila diperlukan extra-time di lokasi site Minas.

Rincian Progres Mingguan

Minggu 1 (1–7 Juli 2025)

Realiasi

  1. Mobilisasi tim teknis: Medi & teknisi tiba di Site Minas, mendirikan basecamp, dan melakukan safety briefing.

  2. Finalisasi gambar kerja: Verifikasi layout 3 kamar tidur, toilet tengah, dan ruang office sesuai dokumen teknis.

  3. Koordinasi logistic: Konfirmasi jadwal pengiriman material utama dalam kontainer 40’ langsung ke site.

  4. Pengiriman material: Galvalum, glasswool, aluminium foil, plywood, container 40 feet yang akan di lakukan pabrikasi on site dilakukan pada 6 Juli/7 Juli 2025, QC on-site.

  5. Workshop Palembang : Start untuk pengukuran custom 40 Feet Office

Minggu 2 (8–14 Juli 2025)

Realisasi:

  1. Unit 80% Office Container 40 Feet seidah di kustomisasi - sampai di site minas - material repair di dalam unit Office

  2. PIC (Medi) saat ini engadaan Material pelengkap di Pekanbaru untuk di bawa ke site minas

Target:

  1. Pembongkaran panel: Pelepasan panel dinding dan plafon pada 5 unit 40’ dan 2 unit 20’ existing.

  2. Persiapan struktur: Brushing, pendempulan permukaan, dan perbaikan struktur ringan bila diperlukan.

  3. Cutting rangka baru: Workshop Palembang memulai fabrikasi rangka hollow 40×40 mm.

  4. Pemasangan insulasi: Pemasangan glasswool 25 mm dan aluminium foil 4 mm pada area office.

Minggu 3 (15–21 Juli 2025)

Target:

  1. Instalasi sekat: Pemasangan rangka dan papan sekat ruang tidur serta ruangan toilet.

  2. Pintu & jendela: Pemasangan 2 pintu utama, 1 pintu toilet connecting, 3 jendela sliding + tralis.

  3. Kelistrikan: Instalasi kabel Praba, MCB Schneider, stop kontak Panasonic, dan surface mounting.

  4. Persiapan canopy: Persiapan pengukuran bahan (opsional penambahan rangka sebagian) menggunakan bahan existing

Minggu 4 (22–28 Juli 2025)

Target:

  1. Pemasangan AC & exhaust: 2 AC Daikin 1 PK di office; exhaust Maspion.

  2. Pengecatan: Epoxy filler, pendempulan, dan pengecatan primer pada interior dan eksterior.

  3. Finishing interior: Pelapisan melamin plafon, pengecatan akhir, dan pemasangan lampu indoor/outdoor.

  4. Perapian canopy: Perapian pada canopy dengan bahan yang ada dan opsional penambahan tulangan canopy untuk memperkuatnya dan panel warehouse di workshop.

Minggu 5 (29 Juli – 4 Agustus 2025)

Target:

  1. Pemasangan lantai: Granit sesuai pilihan pada Flooring Office.

  2. QC menyeluruh: Pengecekan fungsi AC, listrik, plumbing, dan struktur unit existing.

  3. Perbaikan minor: Penyesuaian detail dan perbaikan hasil QC di site Minas.

  4. Persiapan BAST.

Fokus Utama

Secara keseluruhan, progres pengerjaan berjalan sesuai rencana dengan kecepatan dan kualitas yang terjaga. Pengiriman material dan mobilisasi tim terkoordinasi dengan baik. Minggu depan (5–11 Agustus) tim akan fokus pada penyelesaian BAST, training operasional unit, serta serah terima final.

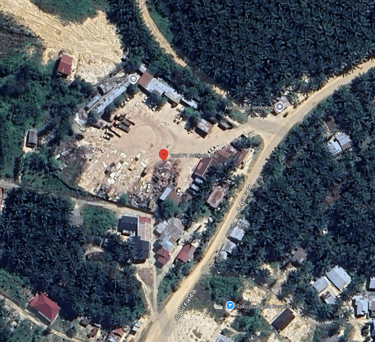

Site Minas
